Σε πλήρη εξέλιξη βρίσκεται το μεγάλο έργο ανάπτυξης δικτύου φυσικού αερίου στα Ιωάννινα, με τις εργασίες να συνεχίζονται και να απαιτούν ακόμη περίπου δύο χρόνια μέχρι την ολοκλήρωση της συγκεκριμένης φάσης.
Το θέμα απασχόλησε εκτενώς το Δημοτικό Συμβούλιο Ιωαννίνων, όπου τέθηκαν επί τάπητος τόσο η πορεία του έργου όσο και τα σημαντικά προβλήματα που έχουν προκύψει κατά την εκτέλεση των εργασιών, κυρίως σε σχέση με τα οδοστρώματα, τις καθιζήσεις και τις ζημιές σε δίκτυα ύδρευσης και αποχέτευσης.
Σύμφωνα με τα στοιχεία που παρουσιάστηκαν, μέχρι σήμερα έχουν κατασκευαστεί περίπου 36 χιλιόμετρα δικτύου από τα συνολικά 123 χιλιόμετρα που προβλέπονται στο έργο για τα Ιωάννινα και τον Δήμο Ζίτσας.
Το έργο περιλαμβάνει:
- το δίκτυο μέσης πίεσης που ξεκινά από τη ΒΙΠΕ, όπου έχουν εγκατασταθεί δύο σταθμοί υγροποιημένου φυσικού αερίου (LNG), και φτάνει έως τα Σεισμόπληκτα,
- τα δίκτυα χαμηλής πίεσης σε περιοχές όπως οι Αμπελόκηποι και τα Καρδαμίτσια,
- την τροφοδότηση σημαντικών εγκαταστάσεων, όπως το Πανεπιστημιακό Νοσοκομείο Ιωαννίνων.
Με την ολοκλήρωση των συγκεκριμένων τμημάτων ανοίγει πλέον ο δρόμος για τις πρώτες αιτήσεις σύνδεσης από πολίτες και επιχειρήσεις.
Οι δρόμοι που δοκιμάστηκαν από τα έργα
Κατά τη διάρκεια της συζήτησης στο Δημοτικό Συμβούλιο αναδείχθηκαν τα προβλήματα που προκάλεσαν οι εκσκαφές, ιδιαίτερα στους κεντρικούς δρόμους της πόλης.

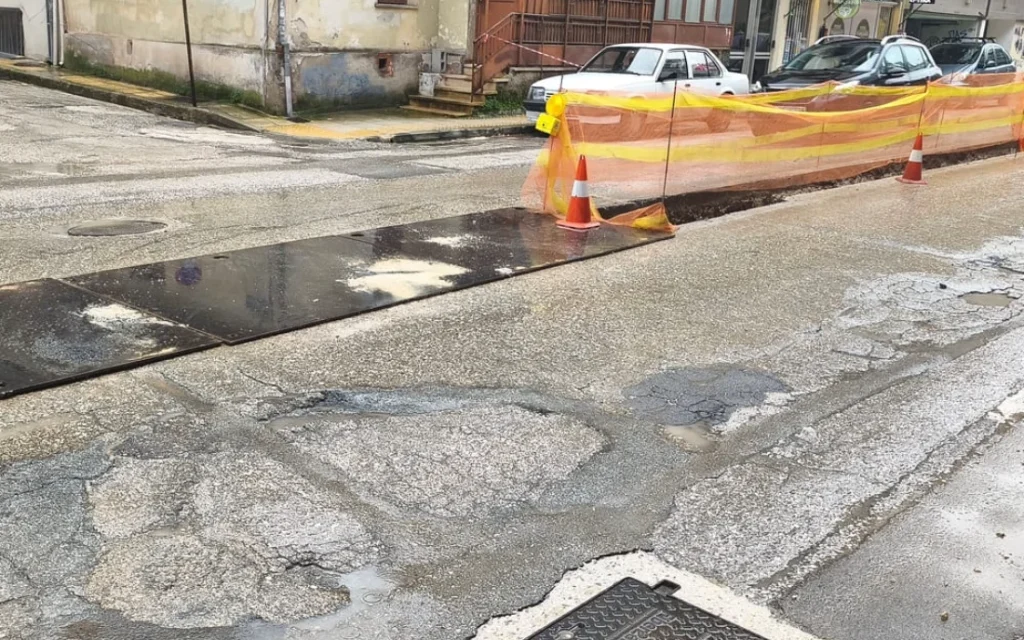

Σύμφωνα με τον αντιδήμαρχο έργων Κώστα Γκόγκο, οι βαθιές τομές για την τοποθέτηση των αγωγών μέσης πίεσης δημιούργησαν σε αρκετά σημεία καθιζήσεις και προβλήματα στην κυκλοφορία, με τους πολίτες να διαμαρτύρονται για λακκούβες και επικίνδυνα σημεία, κυρίως για τα δίκυκλα.
Παράλληλα, καταγράφηκαν επανειλημμένες ζημιές σε δίκτυα ύδρευσης και αποχέτευσης, προκαλώντας διακοπές νερού και επιπλέον επιβάρυνση στις υπηρεσίες της ΔΕΥΑΙ.
Νέες ασφαλτοστρώσεις σε τρεις βασικούς άξονες
Μετά τις πιέσεις της Δημοτικής Αρχής, η ΕΝΑΟΝ δεσμεύτηκε για αποκατάσταση των προβληματικών σημείων και πλήρη ασφαλτόστρωση τριών βασικών οδικών αρτηριών:
- της οδού Σπύρου Λάμπρου,
- της οδού Μεγάλου Αλεξάνδρου,
- της οδού Σουλίου.
Όπως ανέφερε ο επικεφαλής της Διεύθυνσης Engineering & Constructions της ΕΝΑΟΝ, Χρήστος Σκουλίδας, όταν ολοκληρωθεί το δίκτυο χαμηλής πίεσης στους συγκεκριμένους άξονες, προγραμματίζεται η πλήρης ασφαλτόστρωσή τους.
«Στο ένα τρίτο του έργου»
Ο κ. Σκουλίδας σημείωσε ότι το έργο των Ιωαννίνων αποτελεί το μεγαλύτερο από τα τέσσερα έργα φυσικού αερίου που υλοποιούνται στην Ήπειρο, με συγχρηματοδότηση από το Πρόγραμμα Δημοσίων Επενδύσεων και ίδια κεφάλαια της εταιρείας.
Όπως είπε, έχει κατασκευαστεί σχεδόν όλο το δίκτυο μέσης πίεσης, ενώ συνεχίζεται η ανάπτυξη του δικτύου χαμηλής πίεσης.
«Είμαστε περίπου στο ένα τρίτο του έργου και αναμένεται να ολοκληρωθεί στα επόμενα δύο χρόνια», ανέφερε χαρακτηριστικά.
Στόχος της εταιρείας είναι πριν την έναρξη της χειμερινής περιόδου να συνδεθούν οι πρώτοι πελάτες, ενώ σε σύντομο χρονικό διάστημα αναμένεται να τροφοδοτηθούν και μεγάλες επιχειρήσεις όπως η Δωδώνη και ο Νιτσιάκος.
«Βρίσκουμε δίκτυα σε λάθος σημεία»
Αναφερόμενος στα προβλήματα που παρουσιάστηκαν, ο εκπρόσωπος της εταιρείας έκανε λόγο για αστοχίες στους κεντρικούς άξονες, σημειώνοντας ότι σε αρκετές περιπτώσεις τα συνεργεία εντόπισαν παλιά δίκτυα ύδρευσης που δεν ήταν χαρτογραφημένα ή βρίσκονταν σε διαφορετικά σημεία και βάθη από τα αναμενόμενα.
Η συζήτηση στο Δημοτικό Συμβούλιο ήταν μαραθώνια, με τους δημοτικούς συμβούλους να θέτουν σειρά ερωτημάτων για την εξέλιξη του έργου, τις αποκαταστάσεις των δρόμων και την προστασία των υφιστάμενων δικτύων της πόλης.
Το έργο του φυσικού αερίου είναι από τα πιο σημαντικά καθώς θα προσφέρει μία εναλλακτική λύση θέρμανσης πιο φτηνή από το πετρέλαιο και το ζητούμενο είναι η αποπεράτωσή του με τις μικρότερες δυνατές συνέπειες στην καθημερινότητα της πόλης!
