ΔΕΥΑΙ- Αποκεντρωμένη… σημειώσατε ένα.. Μία πολύμηνη διαδικασία για την νομιμότητα των ενεργειών της πρώτης σχετικά με την ανάθεση του έργου «Επείγουσα Συνολική Διαχείριση Βιοστερεών της Ε.Ε.Λ. 2025», έληξε υπέρ της πρώτης με την δεύτερη να ανατρέπει την αρχική απόφασης ακύρωσης.
Το χρονικό της κόντρας
Όλα ξεκίνησαν όταν η ΔΕΥΑΙ προσέφυγε στη διαδικασία της «διαπραγμάτευσης χωρίς δημοσίευση» (άρθρο 269), επικαλούμενη κατεπείγουσα ανάγκη για τη διαχείριση της λάσπης (ιλύος) από τον Βιολογικό Καθαρισμό.
Η Αποκεντρωμένη Διοίκηση αρχικά είχε απορρίψει τη διαδικασία, υποστηρίζοντας ότι η «βιασύνη» οφειλόταν σε δική της υπαιτιότητα (κακό προγραμματισμό) και όχι σε απρόβλεπτες περιστάσεις. Ωστόσο, η ΔΕΥΑΙ αντέδρασε, προσφεύγοντας στην Ειδική Επιτροπή του άρθρου 152, η οποία αποτελεί το ανώτατο ελεγκτικό όργανο για τέτοιες περιπτώσεις.
Το σκεπτικό της δικαίωσης
Η Επιτροπή έκρινε ότι η αρχική ακύρωση της Αποκεντρωμένης ήταν ανεπαρκώς αιτιολογημένη. Στην απόφαση τονίζεται ότι:

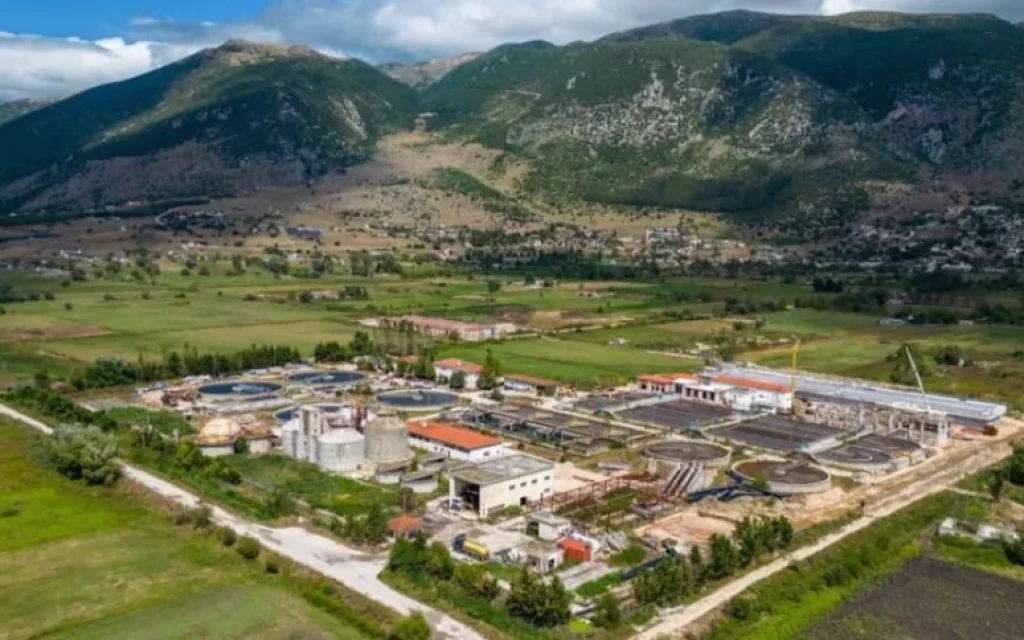

- Η ΔΕΥΑΙ χρειαζόταν μια σύμβαση-γέφυρα 4 μηνών μέχρι να τεθεί σε λειτουργία η νέα σύγχρονη μονάδα Ηλιακής Ξήρανσης.
- Η καθυστέρηση ενός μεγάλου διαγωνισμού (που θα χρειαζόταν 8 μήνες) θα άφηνε την πόλη χωρίς διαχείριση λυμάτων στις αρχές του 2026.
- Δεν αποδείχθηκε ότι η ΔΕΥΑΙ ολιγώρησε εσκεμμένα.
Μετά από αυτή την εξέλιξη, ο Γραμματέας της Αποκεντρωμένης υιοθέτησε την απόφαση της Επιτροπής και επικύρωσε ως νόμιμες τις αποφάσεις του Δ.Σ. της ΔΕΥΑΙ.
